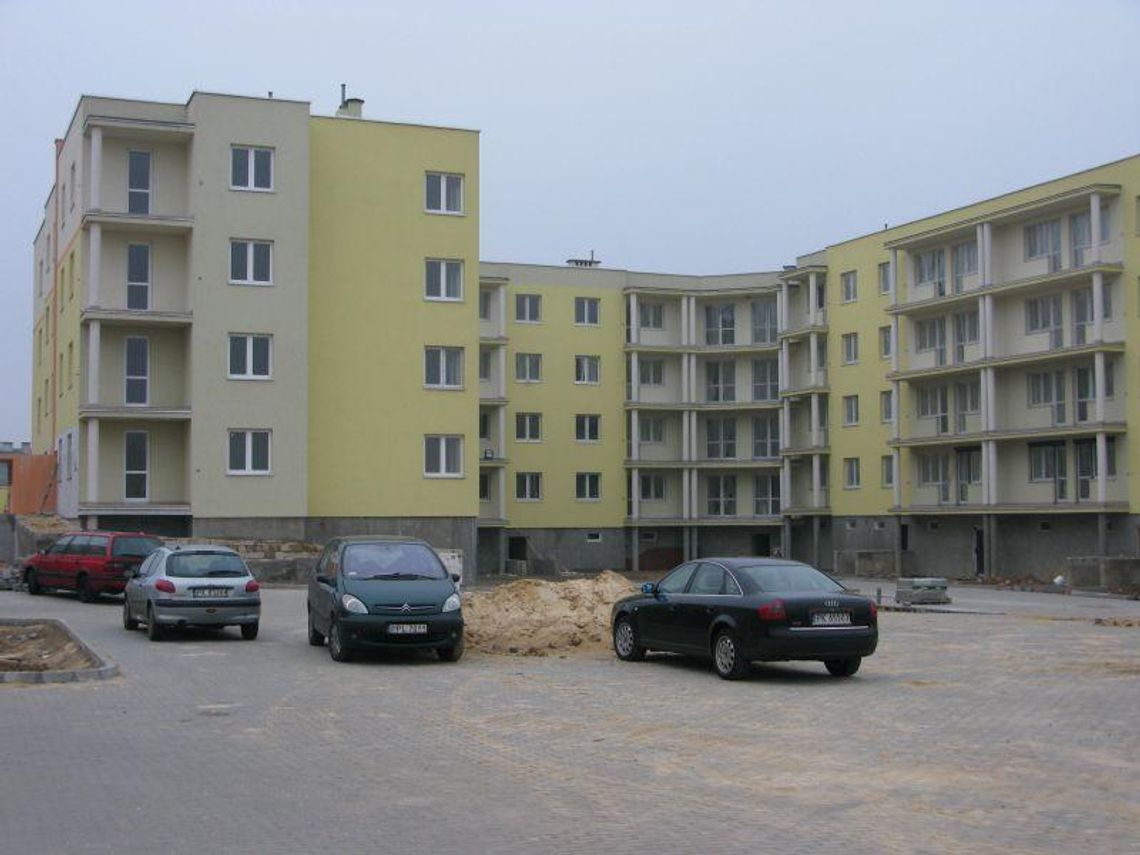

KTBS podał termin oddania drugiego bloku

Jeszcze ponad pół roku będą musieli czekać na mieszkanie. Rodziny, którym przyznano lokale w drugim, niedokończonym bloku Kaliskiego Towarzystwa Budownictwa Społecznego na Dobrzecu, wprowadzą się do budynku najprawdopodobniej pod koniec września tego roku. Taką datę wstępnie wyznaczyło miasto wraz zarządem spółki. Wiadomo już, że Murbet nie będzie realizował tej inwestycji. Syndyk masy upadłościowej tej firmy odstąpi od umowy. Miasto niebawem ogłosi więc przetarg na nowego wykonawcę.
KTBS  podał termin oddania drugiego bloku

Sytuacji inwestycji KTBS-u na Dobrzecu poświęcono dzisiejszą konferencję prasową w Ratuszu. Przypomnijmy, prace przy budowie drugiego bloku TBS znacznie spowolniły przez problemy  finansowe wykonawcy. Robotnicy w końcu przestali pojawiać się na placu budowy. 12 stycznia sąd gospodarczy w Poznaniu ogłosił upadłość Murbetu i jednocześnie wyznaczył syndyka masy upadłościowej. - Dla KTBS oznaczało to, że musieliśmy się zmierzyć z dość skomplikowanymi procedurami prawnymi. W ścisłym porozumieniu z panią syndyk rozpoczęliśmy te procedury – tłumaczyła Beata Maj, prezes zarządu KTBS.


Syndykiem masy upadłościowej Murbetu została Mirosława Szóstak-Pestka, która przyznała dziś, że ta sprawa była dla niej bardzo trudna. - Zarząd upadłej spółki nie istnieje. Pracownicy nie chcą mi udzielać informacji. Nie uzyskałam żadnych dokumentów, które by potwierdzały realizację umowy. Zwróciłam się do pani prezes o udostępnienie dokumentacji, którą posiadają TBSy. Przeprowadziłam wizję lokalną. Sprawdziliśmy co jeszcze jest nie zrobione, poprosiłam o wycenę – wyjaśniała Mirosława Szóstak-Pestka.


Cała umowa Murbetu z miastem na wybudowanie dwóch bloków opiewała na 18 milionów  750 tysięcy zł brutto. - Określiliśmy, że prawdopodobnie kwota, która pozostała z tych 18 mln to około od 2 300 mln– 2 500 mln złotych. Rzeczoznawcy, którzy szacowali, jakie będą koszty na wykończenie tego budynku, podali sumę 4 400 mln. Jest to zatem różnica 2 mln – mówiła syndyk Murbetu.


Dlatego syndyk odstąpi od umowy. To otwiera miastu drogę do ogłoszenia przetargu. Ma to nastąpić już wkrótce, po przygotowaniu dokumentacji do postępowania przetargowego i dokładnym określeniu, co w bloku wymaga dokończenia.


- Do zrobienia zostały tynki w kilku klatkach, cały rurarz instalacji centralnego ogrzewania i wody w 5 klatkach z 7, podłoża posadzek, podłogi i typowa wykończeniówka. Oprócz tego pozostała część cokołu elewacyjnego oraz parking dla tego bloku – wymieniał Janusz Krygier członek zarządu KTBS. Jak szacują władze miasta i spółki, do 84 mieszkań będzie można wprowadzać się za około pół roku. - Realny termin, który myślę, że możemy podać opinii publicznej związany z zakończeniem tych prac, zdobyciem pozwolenia na użytkowanie drugiego budynku to jest 30 września 2015 roku – mówił Piotr Kościelny, wiceprezydent Kalisza.


Jak zapewniał dziś Piotr Kościelny, miasto będzie chciało zrekompensować lokatorom miesiące oczekiwań czasowymi ulgami w czynszu. Wiadomo, że przez ciągłe odwlekanie terminu oddania budynku do użytku, z mieszkań zrezygnowały dwie rodziny. Sprawę ewentualnych nieprawidłowości inwestycji KTBS-u na Dobrzecu bada prokuratura.

Agnieszka Gierz, fot. autor
